外墙保温一体板设备施工工艺

1、粘接砂浆的使用

1.1、选用适当的容器(18L手提铁桶或塑料桶)先将粘接砂浆倒入容器内,然后将清水倒入容器,一边倒一边搅拌,充分搅拌均匀。再根据现场气温高低适当增减清水的添加量(以刮涂流畅,不流坠为宜)。

1.2、粘接砂浆应随用随搅拌,已搅拌好的粘接砂浆必须在2-4小时内用完。

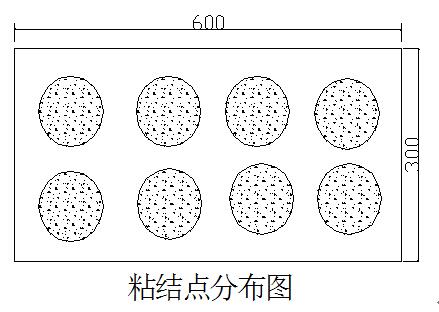

2、粘结点分布图及要求如下:

根据点粘分布图把胶粘剂点涂在背板面上手机app,粘结面积不得小于50%,建筑物高度在50m以上的,粘结面积宜达到55%以上。

1

3、安装固定。

3.1、锚固件安装

根据扣件分布图,用电锤在规定位置   钻出8mm的孔,用于安放尼龙壁虎,孔的深度要求穿过砂灰层,进入砌体50mm以上。

1

1

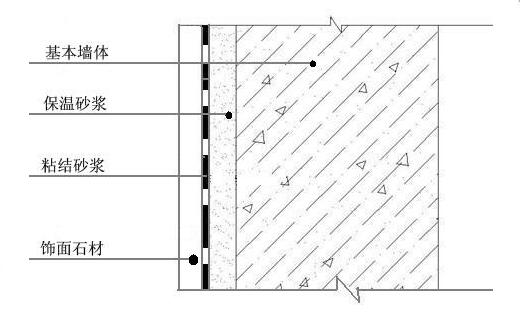

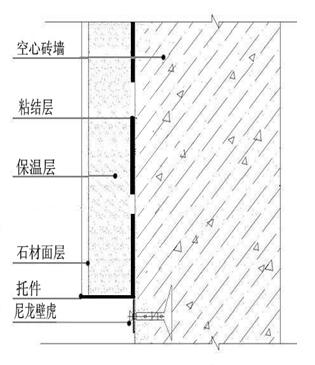

空心砖墙安装示意图

1

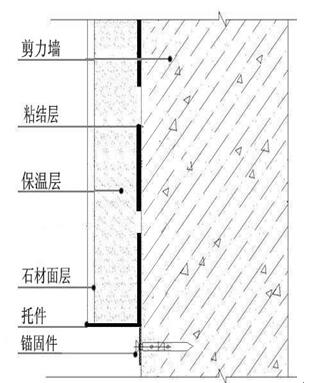

剪力墙安装示意图

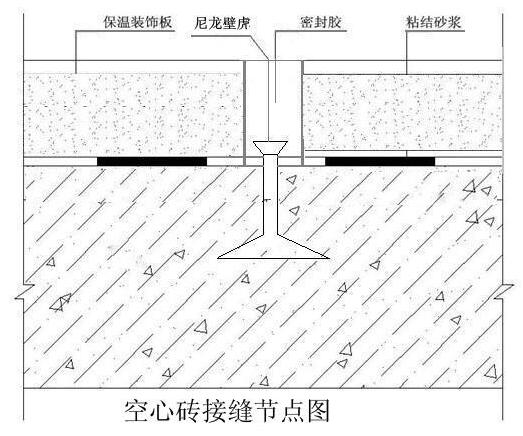

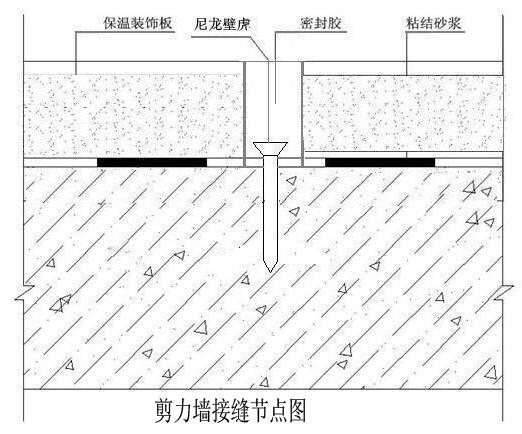

3.2、接缝节点图

1

1

3.3、窗边及造型线条安装节点图

1

3.4、板材上墙前应再次检查尺寸是否合适(核对墨线)百度网站排名,有题目的板材不得上墙。

3.5、板材揉贴时应渐渐按压到平整度要求的合适位置,严禁按压低了再拉出,造成虚粘。

3.6、在保温装饰板粘贴上墙12小时~24小时内,应及时用2M靠尺复查板面平整度。
